Rekord med sprutrobot - 630 meter
Under sommaren sattes längdrekord med Bergteamets betongsprutningsrobot. Ett 630 meter långt schakt i Somincors gruva Neves-Corvo i Portugal sprutades utan att utrustningen behövde flyttas om.
NevesCorvo drivs och ägs av det portugisiska bolaget Somincor som är ett dotterbolag till Lundin Mining. I gruvan bryts koppar och zink från fem olika malmkroppar.
Fortsatt förtroende
Bergteamets hyrde ut betongsprutnings-utrustningen till Somincor som tillsammans med entreprenören Drillcon stod för bemanningen och sprutningen av schaktet.
– Bergteamet har tidigare hjälpt Drillcon att fjärrspruta ett flertal schakt i Portugal och eftersom de var nöjda med kvaliteten så ville de fortsätta med ytterligare schakt, berättar Daniel Olofsson som är en av Bergteamets specialister på betongsprutning av schakt.
Instruerade på plats
När projektet startades i juni var Daniel instruktör på plats i Portugal och såg till att allt installerades korrekt och säkert.
Han lärde de lokala medarbetarna hur utrustningen skulle användas och hur sprutningen med den gick till.
– Alla som jobbade var mycket duktiga och säkerhetstänket låg på en hög nivå. En av utmaningarna var språket och att jag var ensam svensk på plats men vi klarade det på ett bra sätt.
Betongkvaliteten passar sprutning
Bergteamets fjärrsprutningsutrustning har en maximal räckvidd på 450 meter.
– Är schaktlängden mer än 450 meter behövs en mellannivå där vi kan etablera om utrustningen men i den här gruvan fanns inget alternativ. Vi fick utgå från förutsättningarna, berättar Daniel.
– Vi visste sedan tidigare att Portugal har bra betongkvalitet med naturgrus som går lätt i slangarna. Därför hade sprutningen goda möjligheter att lyckas.
640 meter lina
Inför sprutningen byttes linan ut på vinschen, Somincors bergtekniker hade filmat schaktet och överblicken var god.
I schaktet sprutades en varierande betongtjocklek på upp till 20 centimeter. Där det var som tjockast gjordes två påslag med betong.

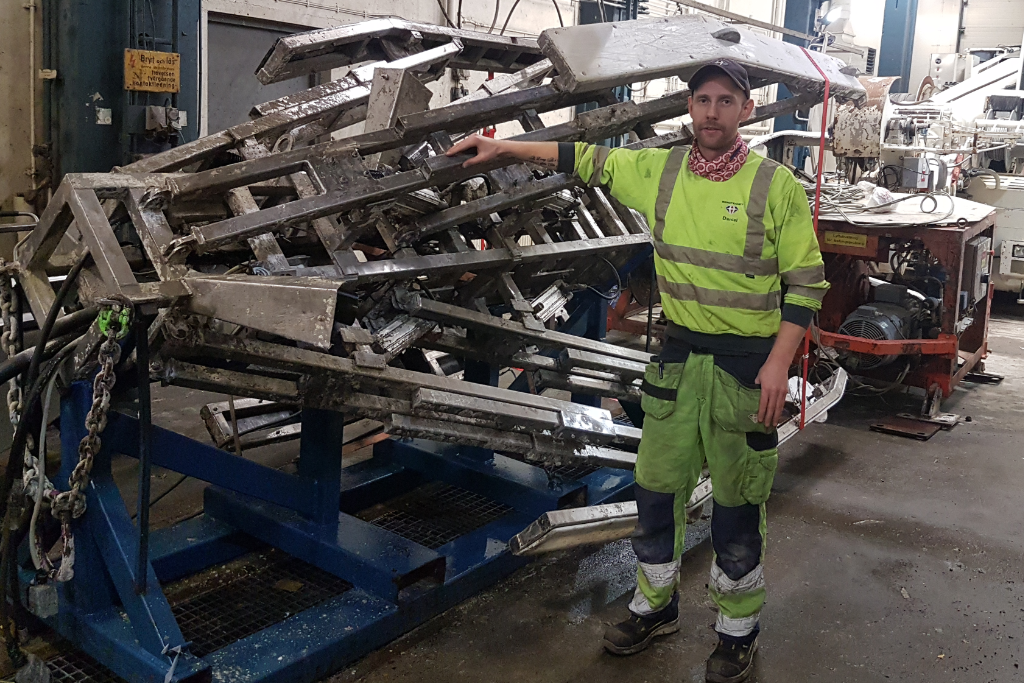

Daniel Olofsson var på plats i Portugal
under en månads tid.
– Under tiden jag var där sprutades 220 meter. Personalen lärde sig förfarandet snabbt och färdigställde hela arbetet själva.
Bra hjälp
– En stor del i att arbetet blev lyckat var portugisernas engagemang men även att vi hade bra backup från Sverige trots att det var sommartider. Jag hade bra stöd från mina kollegor och ovärderlig hjälp från vår samarbetspartner NE El och
teknikinstallationer
